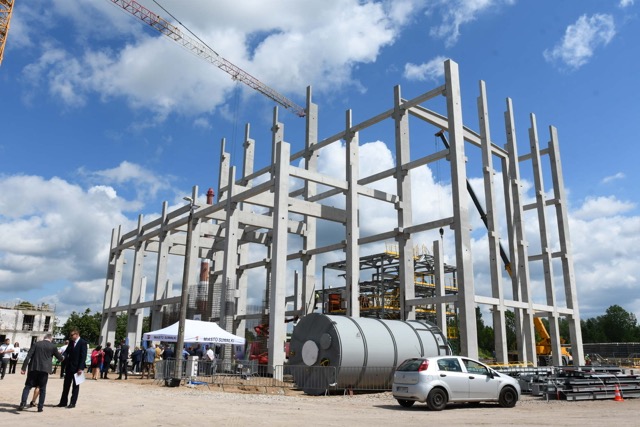

Na terenie budowy Instalacji Termicznego Przekształcania Wstępnie Przetworzonych Odpadów Komunalnych w Suwałkach odbyła się uroczystość podpisania i wmurowania aktu erekcyjnego. Wydarzenie to symbolicznie potwierdziło realizację jednej z największych inwestycji infrastrukturalnych w historii miasta.
W uroczystości udział wzięli przedstawiciele władz samorządowych i administracji, w tym Prezydent Miasta Suwałk Czesław Renkiewicz, Przewodniczący Rady Miejskiej Zdzisław Przełomiec wraz z radnymi, zastępcy prezydenta Marcin Bonisławski i Roman Rynkowski, Skarbnik Miasta Anna Cyran oraz Wiceprzewodnicząca Sejmiku Województwa Podlaskiego Anna Naszkiewicz. Obecni byli również przedstawiciele Narodowego Funduszu Ochrony Środowiska i Gospodarki Wodnej, spółki PGO, miejskich jednostek organizacyjnych oraz Generalnego Wykonawcy – firmy INSTAL WARSZAWA S.A.
Prezydent Suwałk Czesław Renkiewicz podkreślił znaczenie inwestycji dla przyszłości miasta.
– Dzisiejsza uroczystość to symboliczny fundament pod bezpieczną i niezależną energetycznie przyszłość Suwałk. Nowa instalacja PGO zapewni stabilizację cen zagospodarowania odpadów dla mieszkańców oraz dodatkowe, ekologiczne źródło ciepła dla miejskiego systemu ciepłowniczego – powiedział.
Budowa instalacji jest odpowiedzią na współczesne wyzwania ekologiczne i ekonomiczne. Obiekt umożliwi nowoczesne i bezpieczne środowiskowo zagospodarowanie odpadów, a jednocześnie pozwoli na produkcję energii cieplnej wykorzystywanej w miejskim systemie ciepłowniczym.
Całkowity koszt inwestycji wynosi 220 169 877,00 zł brutto. Wartość umowy z Generalnym Wykonawcą to 216 293 040,00 zł brutto (175 848 000,00 zł netto). Projekt realizowany jest w formule montażu finansowego, obejmującego dotację oraz pożyczki z Narodowego Funduszu Ochrony Środowiska i Gospodarki Wodnej.
Struktura finansowania obejmuje:
- kwotę wydatków kwalifikowanych: 178 975 000,00 zł
- dotację: 64 053 500,00 zł
- pożyczkę preferencyjną: 64 053 500,00 zł
- pożyczkę na warunkach rynkowych: 50 868 000,00 zł
Droga do rozpoczęcia inwestycji obejmowała wieloetapowy proces przygotowawczy i administracyjny. Kluczowe daty to m.in. podpisanie pierwszych umów z NFOŚiGW w grudniu 2022 roku, zawarcie umowy z wykonawcą w listopadzie 2024 roku, uzyskanie pozwolenia na budowę we wrześniu 2025 roku oraz przekazanie placu budowy w tym samym miesiącu. Prace budowlane rozpoczęły się 2 października 2025 roku.
Pomimo przerwy zimowej spowodowanej warunkami atmosferycznymi, wykonawca realizuje obecnie prace zgodnie z harmonogramem, stosując wydłużony czas pracy na placu budowy.

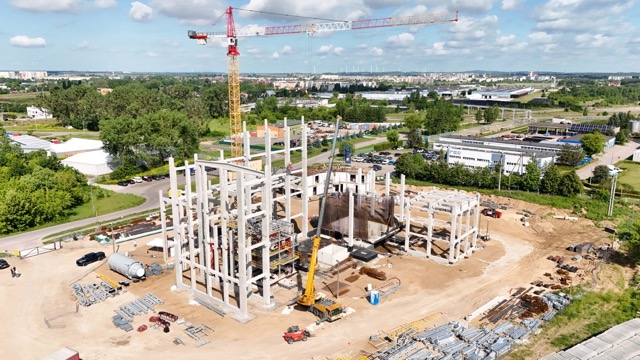

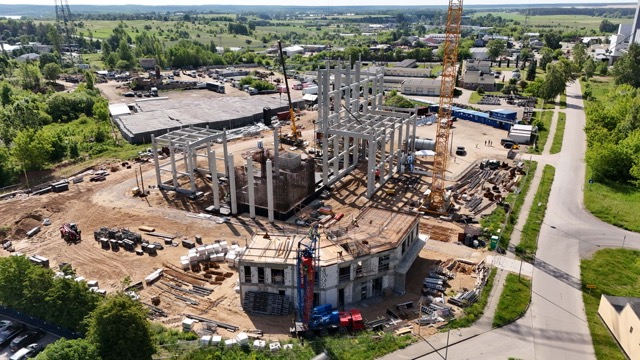

Na dzień 9 czerwca 2026 roku zaawansowanie prac przedstawia się następująco:
Budynek administracyjny osiągnął stan surowy w zakresie dwóch kondygnacji, a obecnie prowadzone są prace przy stropie nad drugą kondygnacją. Po ich zakończeniu planowana jest budowa trzeciego piętra i wykonanie stropodachu.
W części technologicznej instalacji wykonano roboty do poziomu 0,0 oraz zakończono pierwszy etap montażu konstrukcji głównej. Trwają prace przy wznoszeniu ścian bunkra oraz instalacjach systemu oczyszczania spalin.
Na teren budowy dostarczono już kluczowe elementy technologiczne, w tym części kotła z paleniskiem oraz komponenty instalacji oczyszczania spalin. W najbliższym czasie rozpoczną się prace montażowe konstrukcji stalowej kotła.
Zakończenie inwestycji planowane jest na 27 kwietnia 2027 roku.
